Условие задачи
1. Рассчитайте и отобразите на сетевом графике временные параметры событий: ранний и поздний срок свершения события, резерв события;
2. Рассчитайте и представьте в таблице временные параметры работ:
– время раннего и позднего начала работ;
– время раннего и позднего окончания работ;
– полный и свободный резервы работ.
Таблица 3.1

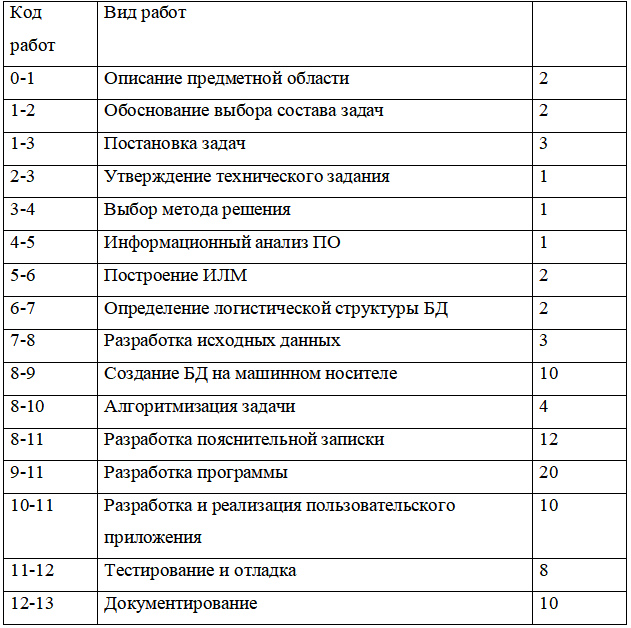

Исходные данные
Ответ
Для расчёта параметров сетевого графика графическим методом все события (кружки) делим на четыре сектора (рис.3.1). В верхних секторах проставляем коды событий. В левые секторы в процессе расчёта вписываем наиболее ранние сроки свершения событий ( tjР ), а в правые - наиболее поздние сроки свершения событий ( tjП ). В нижних секторах проставляем резервы событий (Rj).
Расчёт наиболее ранних сроков свершения событий ведётся слева направо, начиная с исходного события и заканчивая завершающим событием. Ранний срок свершения исходного события принимается равным нулю (t1Р = 0). Ранний срок сверш...
