Условие:
Необходимо завершить расчет заявки предприятия без учета дополнительных заданий и условий, а также выполнить уточненный расчет потребности (табл.1, табл.2) по заданным факторам, не учтенным в заявке предприятия.
1. Цех машиностроительного предприятия в планируемом году должен изготовить 9000 изделий трех типоразмеров: изделие А – 2000 шт., изделие В – 5000 шт., изделие С – 2000 шт.
2. В период разработки плана материально-технического снабжения предприятия был уточнен план выпуска изделий. В первом варианте плана при его составлении отдел снабжения не учел ряд необходимых заданий и условий (см. табл.1).
3. На изделие С предприятие указало потребность в материалах без расчетов.
4. Потребность в материалах на капитальный ремонт была рассчитана исходя из общей программы капитального ремонта на плановый год в размере 80000 ден.ед.
5. Потребность в материалах на изменение незавершенного производства указана предприятием произвольно, без специальных расчетов.
6. Величина производственных запасов установлена также без расчетов.

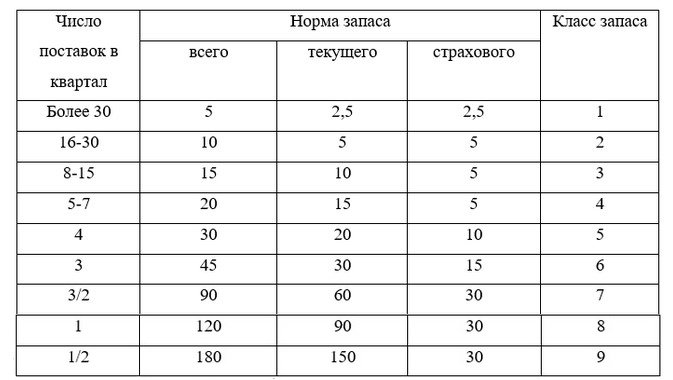

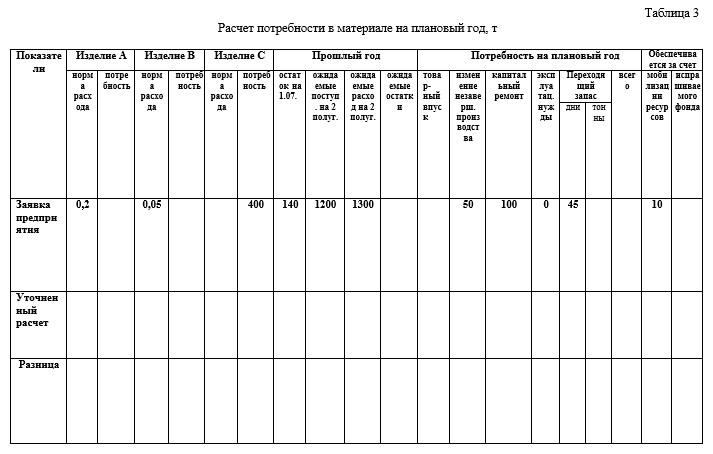

Таблица 1
Нормативы производственных запасов (в днях потребности)

Примечание: число поставок находится делением квартальной потребность на транзитную норму загрузки 68 тонн.

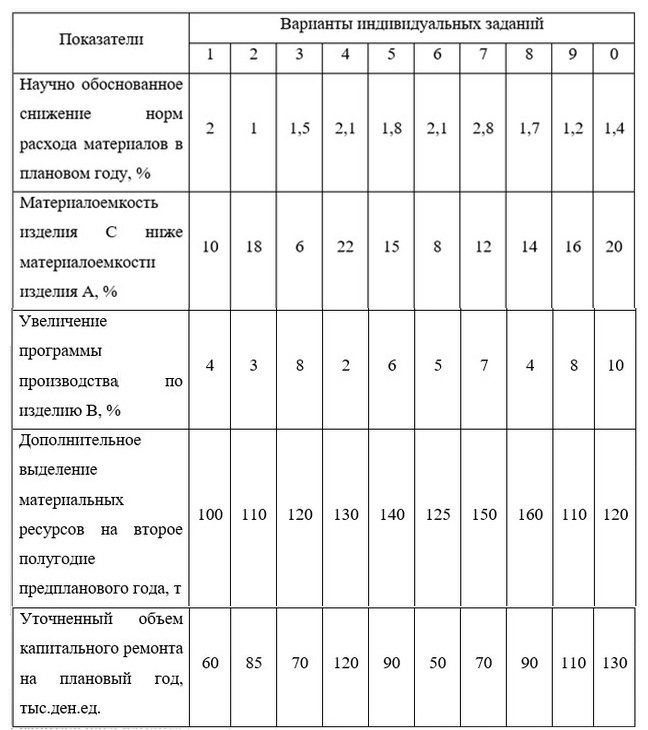

Уточненный расчет потребности предприятия в материальных ресурсах должен производиться с учетом различных корректирующих факторов, которые прежде не были учтены при составлении заявки предприятия (см табл.2).
