Условие:

По данным табл. 1 постройте сетевой график конструкторской подготовки производства, определите критический путь, рассчитайте ранние и поздние сроки совершения событий и резерв времени событий.

Таблица 1

Решение:

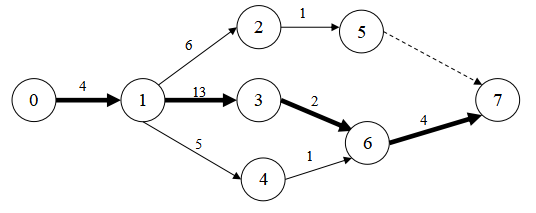

Построим сетевой график:

Определим, какой из имеющихся путей сетевого графика является критическим, рассчитав их продолжительность.

Т1 (0-1-2-5-7) = 4 + 6 + 1 + 0 = 11 дней

Т2 (0-1-3-6-7) = 4 + 13 + 2 + 4 = 23 дня критический путь

Т3 (0-1-4-6-7) = 4 + 5 + 1 + 4 = 14 дней

Критический путь имеет наибольшую продолжительность Ткр = 23 дня и проходит через работы 0-1, 1-3, 3-6, 6-7. На сетевом графике к...
