Условие задачи
В механическом цехе получен заказ на изготовление партии деталей.
1) Построить графики технологических циклов деталей при последовательном, параллельно-последовательном и параллельном видах движения деталей.
2) Проверить правильность графического решения аналитическим расчетом.
3) Определить возможность исполнения заказа к заданному сроку при различных видах движения.
4) Дать рекомендации по изменению условий с целью выполнения заказа в заданный срок.

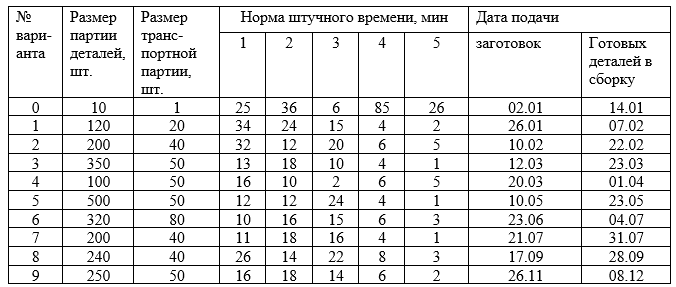

Исходные данные. Даты поступления заготовок в материальную кладовую цеха, подачи готовых деталей в сборочный цех, размеры партии деталей и передаточной (транспортной) партии, нормы штучного времени по операциям механической обработки представлены в таблице 1.
Режим работы двухсменный. Технологический процесс механической обработки деталей включает пять операций. Для выполнения 2-й операций предполагается использовать по два станка, для остальных операций по одному.
Средняя длительность межоперационных перерывов:
При последовательном виде движения –100 мин.;
При параллельно-последовательном виде движения – 40 мин.;
При параллельном виде движения – 8 мин.
Коэффициент, учитывающий затраты подготовительно-заключительного времени: Кпз = 1,03. Подготовительно-заключительное время определяется по формуле:
Тпз = Кпз х Ттехн
Ттехн - длительность технологического цикла
Продолжительность смены – 8,0ч. Время, связанное с естественными процессам, равно нулю.
Таблица 1 - Технологический процесс изготовления детали
Ответ

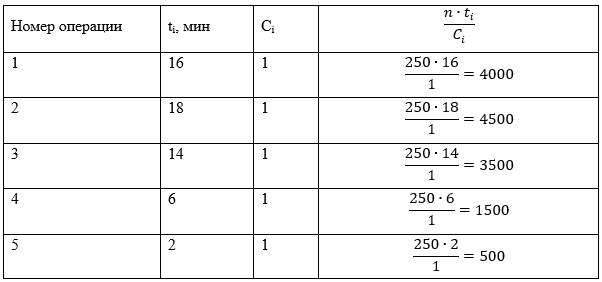

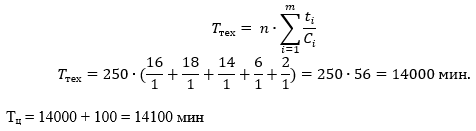

Расчет длительности технологического цикла при последовательном виде движений предметов труда.
Построение графика длительности производственного цикла при последовательном виде движений предметов труда...
