Условие задачи
Для проекта Ремонт квартиры выполнить следующие действия:
1) самостоятельно составить перечень работ (не менее 15);
2) самостоятельно оценить длительность этих работ;
3) самостоятельно определить последовательность выполнения работ;
4) построить сетевой график;
5) выполнить расчет раннего и позднего времени начала работ, найти критический путь.
Ответ

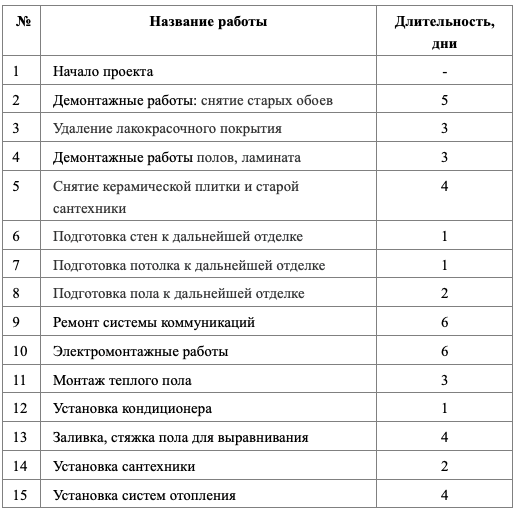

В результате анализа выделяем перечень работ по проекту и оцениваем их длительность в днях. Результаты заносим в табл. 1.
Таблица 1.

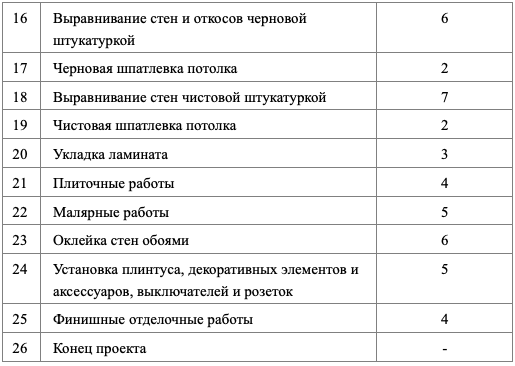

Устанавливаем последовательность и взаимосвязь работ по ремонту кварт...
