Условие:

Компания выполняет заказ, полученный от потребителя. Необходимая информация приведена ниже (табл. 3):

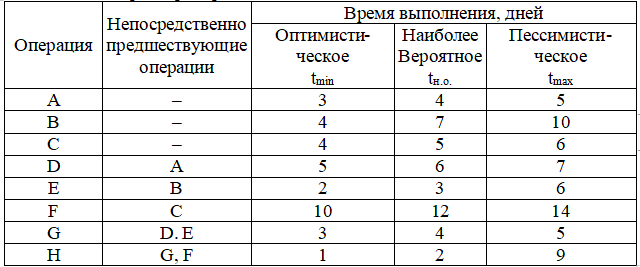

Таблица 3 – Параметры проекта

Постройте сетевой график, определите критический путь и продолжительность проекта.

Решение:

Ожидаемое время to, которое является средней (ожидаемой) продолжительностью выполнения данной операции в случае ее многократного повторения определяем по формуле (табл. 4):

где оптимистическая, наиболее вероятная и пессимистическая оценки времени.
