Построить сетевой график, определить длину критического пути и резервы времени при полной определенности во времени выполнения работ.
«Построить сетевой график, определить длину критического пути и резервы времени при полной определенности во времени выполнения работ.»
- Менеджмент
Условие:
Построить сетевой график, определить длину критического пути и резервы времени при полной определенности во времени выполнения работ.

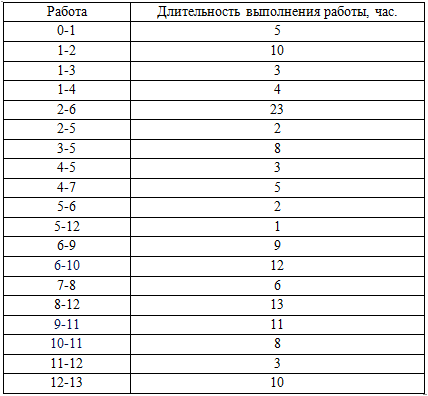

Исходные данные
Решение:
Построим сетевой график и рассчитаем параметры событий сетевого графика (рис. 1).
Найдем длительность полных путей:
Т1 (0-1-2-6-9-11-12-13) = 5 + 10 + 23 + 9 + 11 + 3 + 10 = 71 час. - критический путь
Т2 (0-1-2-6-10-11-12-13) = 5 + 10 + 23 + 12 + 8 + 3 + 10 = 71 час - критический путь
Т3 (0-1-2-5-6-10-11-12-13) = 5 + 10 + 2 + 2 + 12 + 8 + 3 + 10 = 52 час.
Т4 (0-1-2-5-6-9-11-12-13) = 5 + 10 + ...
Похожие задачи
Не нашел нужную задачу?
Воспользуйся поиском
AI помощники
Выбери предмет
S
А
Б
В
Г
И
К
М
П
- Правоохранительные органы
- Пожарная безопасность
- Парикмахерское искусство
- Природообустройство и водопользование
- Почвоведение
- Приборостроение и оптотехника
- Промышленный маркетинг и менеджмент
- Производственный маркетинг и менеджмент
- Процессы и аппараты
- Программирование
- Право и юриспруденция
- Психология
- Политология
- Педагогика
С
Т
- Трудовое право
- Теория государства и права (ТГП)
- Таможенное право
- Теория игр
- Теория вероятностей
- Теоретическая механика
- Теория управления
- Технология продовольственных продуктов и товаров
- Технологические машины и оборудование
- Теплоэнергетика и теплотехника
- Туризм
- Товароведение
- Таможенное дело
- Торговое дело
- Теория машин и механизмов
- Транспортные средства
Ф
Э
