Условие:
Построить сетевую модель. Рассчитать параметры сетевого графика и определить критический путь сетевой модели.


Построить сетевую модель. Рассчитать параметры сетевого графика и определить критический путь сетевой модели.

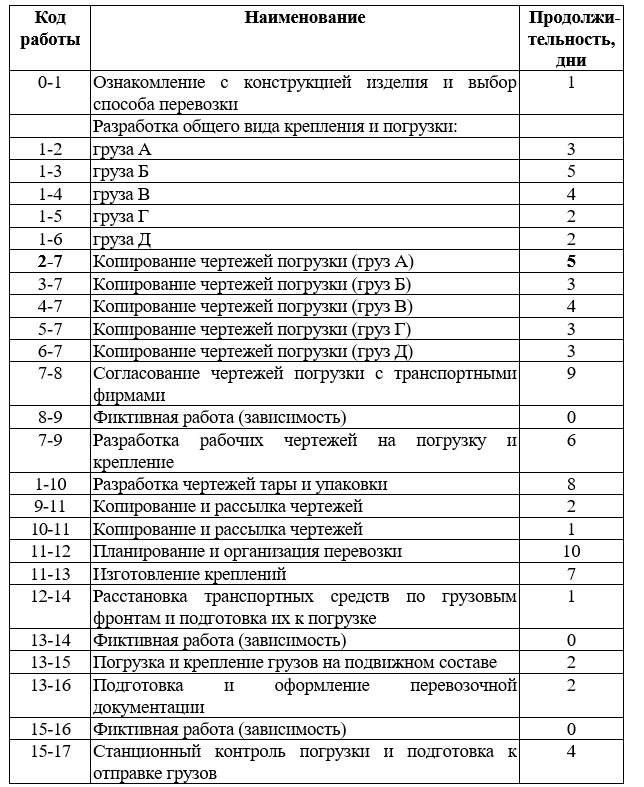

Сетевая модель технической подготовки перевозки крупногабаритного оборудования по исходным данным построена на рис. 1.
Произведем расчёт параметров сетевого графика на самом графике (графический метод).
Данный метод предусматривает расчёт следующих параметров:
- ранних сроков свершения событий (tip);
- поздних сроков свершения событий (tiп);
- резервов времени свершения событий (Ri).
Для расчёта параметров сетевого графика все события (кружки) делятся на четыре сектора. В верхних секторах проставляют коды событий. В левые секторы в процессе расчёта вписывают наиболее ранние сроки свершения собы...
