Условие:
Разработка и оценка варианта реализации управленческого решения на основе метода СПУ.
Построение сетевой модели реализации управленческого решения.

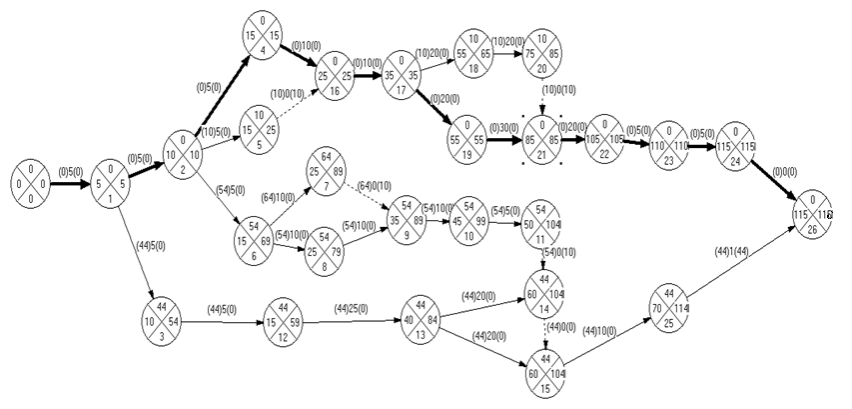

Определение срока открытия выставки (по величине критического пути)

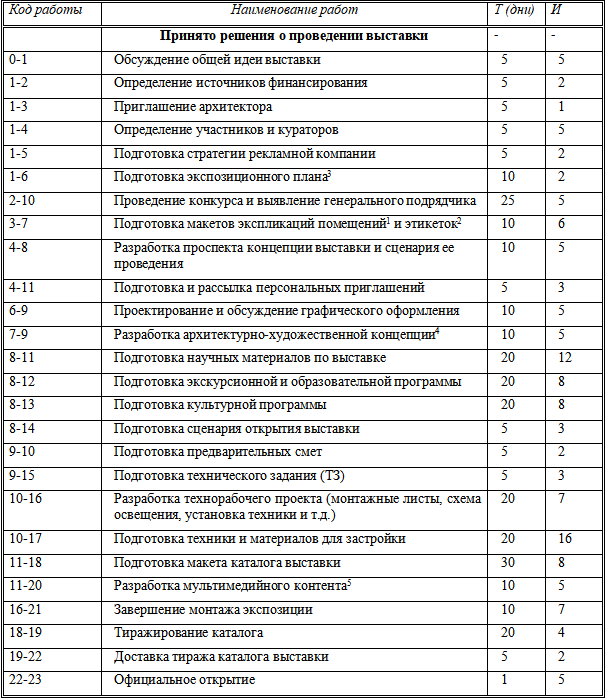

Таблица 1. Перечень работ для реализации управленческого решения

Обозначения: И –численность исполнителей; Т – длительность работы.
