Условие:

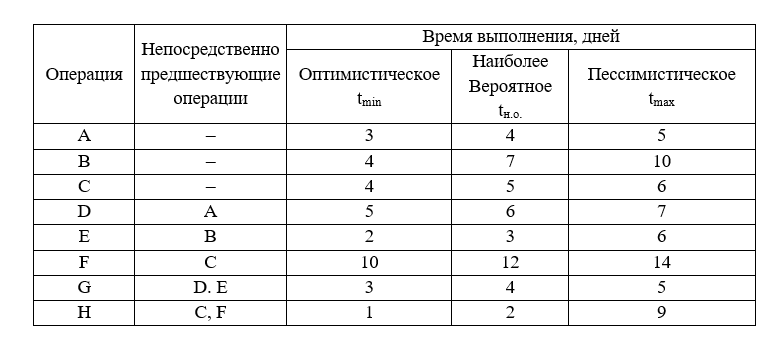

Компания выполняет заказ, полученный от потребителя. Необходима информация приведена ниже.

Постройте сетевой график, определите критический путь и продолжительность проекта.
Решение:
Для построения сетевого графика рассчитаем ожидаемую продолжительность операций сетевого графика по трехпараметрической модели:

где tmax время выполнения т при пессимистической оценке, дней;
tно время выполнения при наиболее вероятной оц...
