Условие:
Произвести анализ плана капитального строительства. Для этого: 1) определить все возможные последовательности, соединяющие первое и последнее события; 2) найти длину критического пути; 3) построить сетевой график; 4) определить ранние и поздние сроки каждой из работ; 5) найти резервы времени; 6) построить временную диаграмму.

Решение:

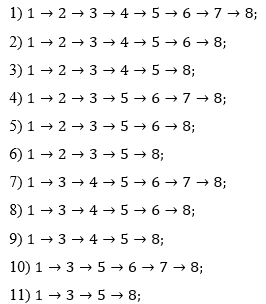

1. Начальное событие 1 и конечное событие 8 соединяются различными последовательностями работ:

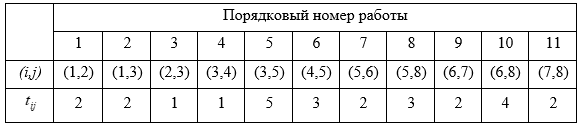

2. Для каждой из последовательностей найдем суммарную продолжительность всех работ:
