Условие задачи
На многопредметной поточной линии изготавливаются валики диаметром 25 (А), 32 (Б) и 35 мм (В). Месячная программа выпуска составляет соответственно 8, 5 и 3 тыс. шт. Определить рабочие такты поточной линии, число рабочих мест по каждой операции и их загрузку. Линия работает 21 день в месяц в две смены по 8 ч.; коэффициент допустимых потерь времени на переналадку оборудования линии равен 0,04. Трудоемкость операций по вариантам приводится в таблице3.

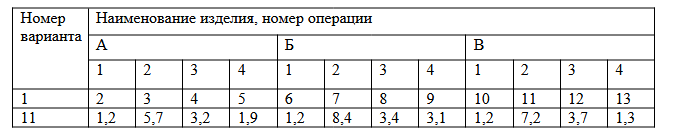

Таблица 3 – Нормы времени по операциям технологического процесса в мин.
Ответ
Определим трудоемкость изготовления изделий:
Т = tn
где tn продолжительность n-й операции
ТА = 1.2 + 5.7 + 3.2 + 1.9 = 12 мин.
ТБ = 1.2 + 8.4 + 3.4 + 3.1 = 16.1 мин.
ТВ = 1.2 + 7.2 + 3.7 + 1.3 = 13.4 мин.
За условную единицу принимаем деталь А. Коэффициент приведения трудоёмкости обработки детали каждого наименования определим по формуле:
где трудоёмкость изготовления изделия соответствующего наименова...
