Условие задачи
Постройте и рассчитайте временные параметры сетевого графика по схеме «работа-вершина». Постройте диаграмму ежедневной потребности не расходуемых (трудовых) ресурсов по исходным данным таблицы 1. Выполните оптимизацию трудовых ресурсов за счет перераспределения и равномерного ежедневного их использования при выполнении работ, имеющих резервы времени. Определите величину их сокращения после оптимизации.

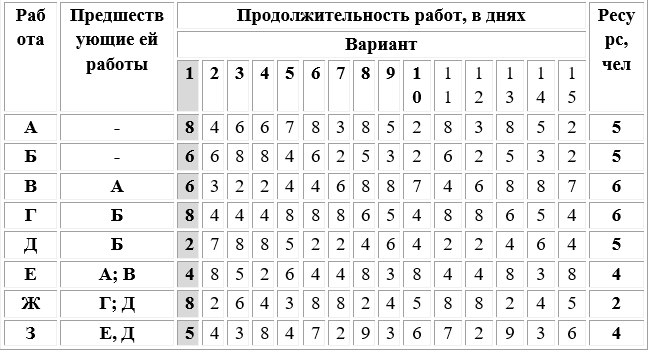

Таблица 1. Исходные данные
Ответ

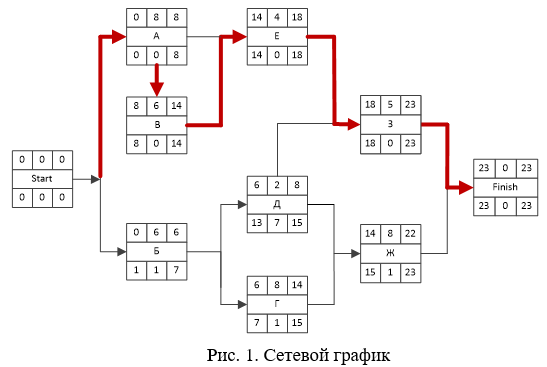

Построим сетевой график по схеме работа-вершина и рассчитаем временные параметры.
В соответствии с сетевым графиком диаграмма ежедневной потребности не расходуемых (трудовых) ресурсов будет следующей (р...
