Необходимо построить сетевой график реализации проекта строительства. Определить сроки реализации проекта. Перечень работ приведён в таблице.
- Теория управления
Условие:
Необходимо построить сетевой график реализации проекта строительства. Определить сроки реализации проекта. Перечень работ приведён в таблице.

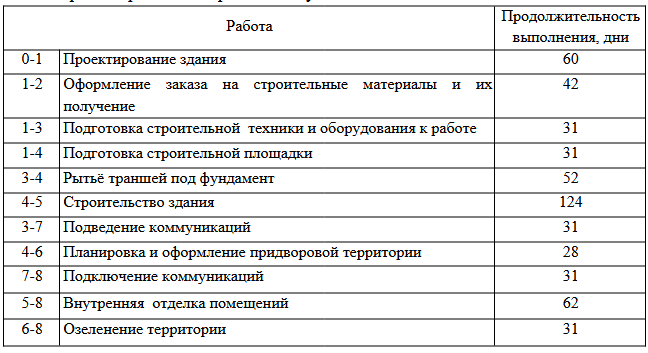

Перечень работ по строительству здания
Для построения сетевого графика перечень событий:
0 - начало работ;
1 - готов проект здания;
2 - оформлен заказ и получены строительные материалы;
3 - строительная техника подготовлена к работе;
4 - подготовлена строительная площадка и вырыты траншеи под фундамент;
5 - возведено здание;
6 - проведена планировка и оформлена придворовая территория;
7 - проведены коммуникации;
8 - здание готово к эксплуатации.
На основе перечня событий и работ построить сетевой график.
Решение:

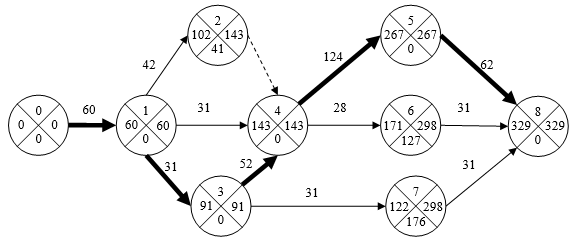

Построим сетевой график. Проведем на графике расчет параметров сетевого графика: ранний срок свершения события TiР; поздний срок свершения события TiП; резерв времени события Ri.
Рассчитаем параметры р...
Похожие задачи
Не нашел нужную задачу?
Воспользуйся поиском
AI помощники
Выбери предмет
- Правоохранительные органы
- Пожарная безопасность
- Парикмахерское искусство
- Природообустройство и водопользование
- Почвоведение
- Приборостроение и оптотехника
- Промышленный маркетинг и менеджмент
- Производственный маркетинг и менеджмент
- Процессы и аппараты
- Программирование
- Право и юриспруденция
- Психология
- Политология
- Педагогика
- Трудовое право
- Теория государства и права (ТГП)
- Таможенное право
- Теория игр
- Теория вероятностей
- Теоретическая механика
- Теория управления
- Технология продовольственных продуктов и товаров
- Технологические машины и оборудование
- Теплоэнергетика и теплотехника
- Туризм
- Товароведение
- Таможенное дело
- Торговое дело
- Теория машин и механизмов
- Транспортные средства
