Основу строительства объекта составляют 12 операций, последова­тельность выполнения и продолжительность которых задана в таб­лице. Составьте сетевой график проекта и определите критический путь и скорейшее время

«Основу строительства объекта составляют 12 операций, последова­тельность выполнения и продолжительность которых задана в таб­лице. Составьте сетевой график проекта и определите критический путь и скорейшее время»
  • Теория управления

Условие:

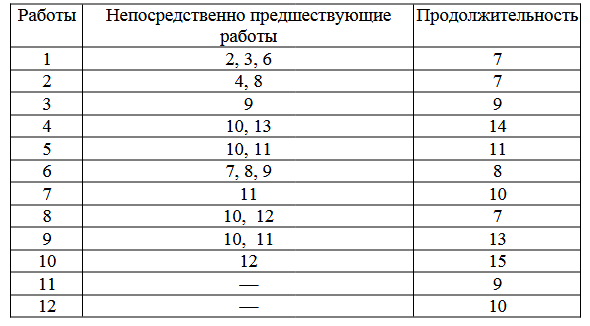

Основу строительства объекта составляют 12 операций, последова­тельность выполнения и продолжительность которых задана в таб­лице. Составьте сетевой график проекта и определите критический путь и скорейшее время завершения всего проекта.

Решение:

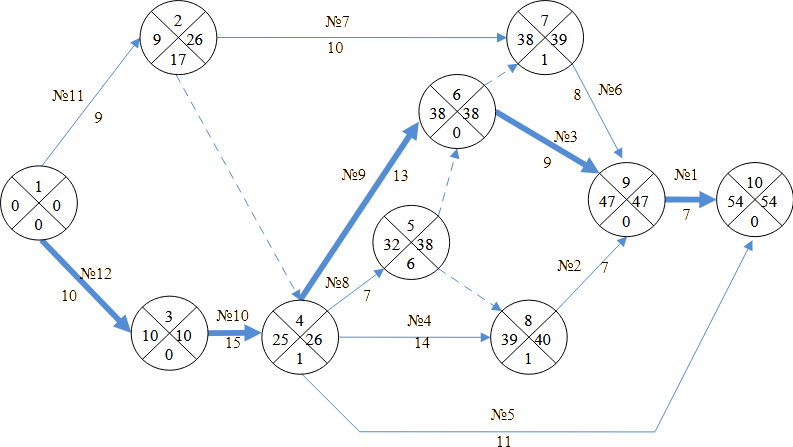

Построим сетевой график

Максимальный по продолжительности полный путь в сети называется критическим; работы, лежащие на этом пути, также называются критическими. Именно длительность критического пути определяет наименьшую общую продолжительность работ по проекту в целом.

Рассчитаем длительность всех полных путей.

Т1 (11 7 6 1) = 9 + 10 + 8 + 7 = 34

Т2 (11 9 6 - 1) = 9 + 13 + 8 + 7 = 37

Т3 (11 9...
