Условие задачи
Распределить между тремя сотрудниками подразделения 16 работ, намеченных к исполнению, обеспечив при этом максимальную равномерность распределения с учетом следующих критериальных показателей:
суммарная трудоемкость выполнения работ,
стоимость выполнения работ,
степень важности выполнения работ.
Временные ограничения на выполнение работ – отсутствуют.
Провести оценку и анализ полученного распределения работ между сотрудниками.

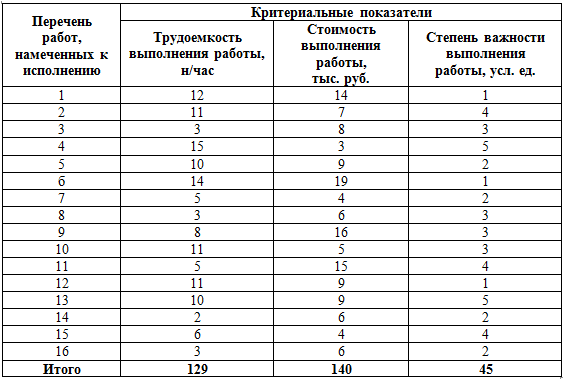

Исходные данные:
Ответ
Разработка управленческих решений для нетиповых, обычно творческих, задач довольно трудное занятие. В управленческой практике таких задач довольно много. Это обусловлено переменами, которые сопровождают производственную деятельность. Обычно такие задачи решаются постепенно путем обсуждения, концентрации идей, развития новых подходов и стимулирования мышления. Представленная практическая ситуация может быть решена с использованием метода интегрального показателя, который относится к числу эвристических методов принятия управленческих решений.
Эвристические методы представляют проверенные времен...
