Условие задачи

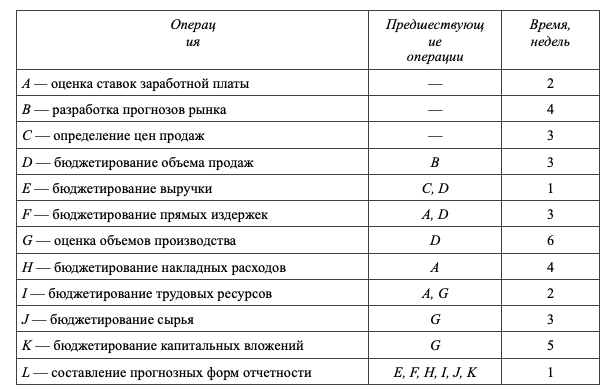

01 сентября каждого года администрация предприятия составляет бюджет на следующий год. Процесс составления бюджета включает в себя операции, показанные в таблице. Составление бюджета необходимо закончить к концу декабря, так что имеется период в 17 недель. Вам необходимо построить сетевой график, отражающий последовательность выполнения операций, включенных в подготовку бюджета и ответить на вопросы:
1. Можно ли закончить данный процесс в течение 17 недель?
2. Если бы потребовалось сократить время на формирование бюджета, на какие операции следовало бы обратить внимание и почему?
Ответ

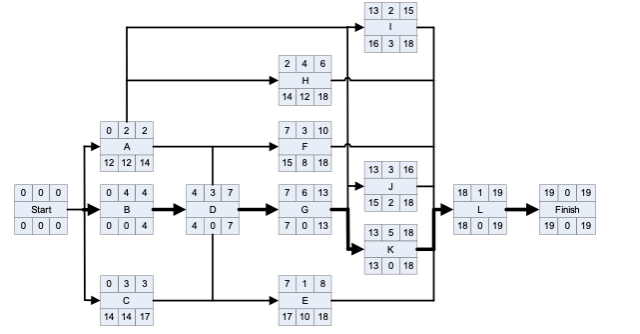

Составим сетевой граф
Длительность процесса составления бюджета определяется максимальной по продолжительности цепочкой взаимосвязанных работ. Таким образом, дл...
