Условие задачи
1. По представленным в таблице данным построить сетевой график.
2. Определить критический путь.
3. Рассчитать общий резерв времени.
4. Представить выявленные резервы на диаграмме Гантта.
Исходные данные:

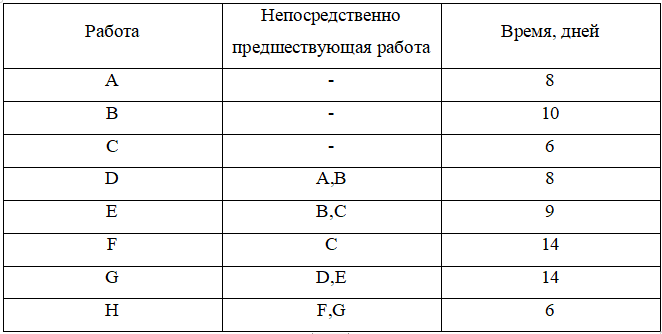

Таблица 1
Ответ
1. Построим сетевую модель в виде сетевого графа, вершинами которого будут являться работы проекта, при этом введем фиктивные вершины графа работы с нулевой длительностью, отображающие логическую взаимосвязь:
- S - начало выполнения проекта (вершина-исток);
- T - завершение проекта (вершина-сток).
Построенная сетевая модель представлена на рис.1 (над каждой из работ вершин графа - указано соответствующее время выполнения в днях).
