Решение задачи

1. Постройте сетевой граф, отражающий последовательность выполнения работ. 2. Оцените длительность работ по методу PERT, а также продолжительность работы над проектом в целом. ... 1. Постройте сетевой граф, отражающий последовательность выполнения

  • Управление проектами

Условие:

1. Постройте сетевой граф, отражающий последовательность выполнения работ.

2. Оцените длительность работ по методу PERT, а также продолжительность работы над проектом в целом.

3. Докажите наличие критических работ и определите критический путь.

4. Рассчитайте резервы времени для каждой работы.

5. Постройте график Ганта.

Решение:

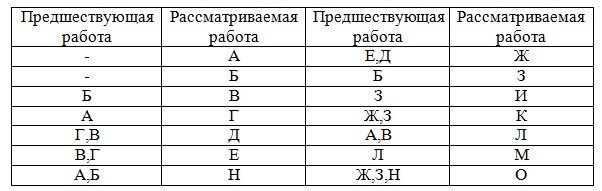

Изображение топологии сетевого графика производим согласно с данными таблиц. Исходными событиями являются работы А и Б. Завершающими являются работы И, К, М и О являются. Учитывая все зависимости строим сетевую модель (рис. 1).

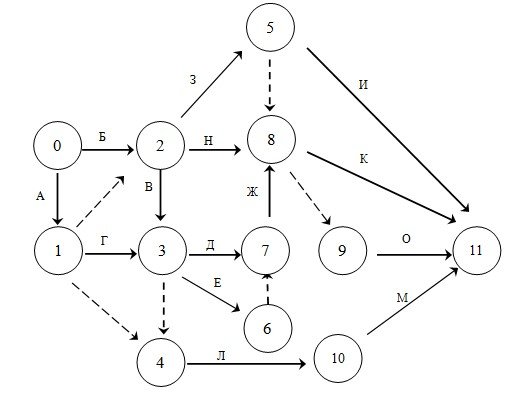

Рисунок 1. Сетевой график

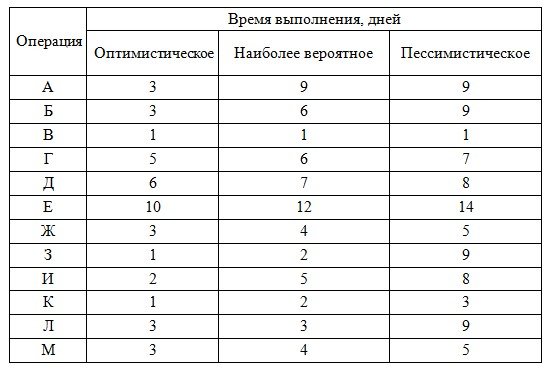

Ожидаемую длительность операций (tож) по методу PERT определим из формулы:

tож = (О + 4М + Р) / 6,

где О оптимистическая длительность операции;

М наи...
