1. Постройте сетевой график работ по наиболее вероятной продолжительности операций и определите критический путь. 2. Используя метод PERT, определите ожидаемую продолжительность каждой операции.

«1. Постройте сетевой график работ по наиболее вероятной продолжительности операций и определите критический путь. 2. Используя метод PERT, определите ожидаемую продолжительность каждой операции.»
  • Управление проектами

Условие:

Разрабатывается проект по продаже эксклюзивных товаров. Администрация магазина озабочена тем, что покупатели будут обслуживаться недостаточно быстро. Предполагается, что процесс обслуживания будет выглядеть следующим образом:

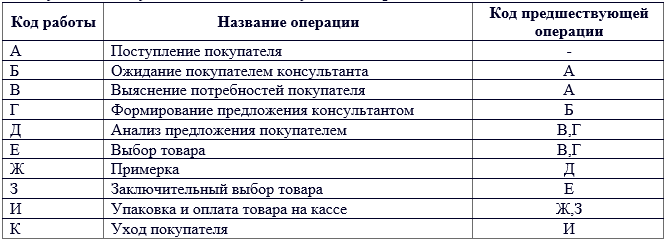

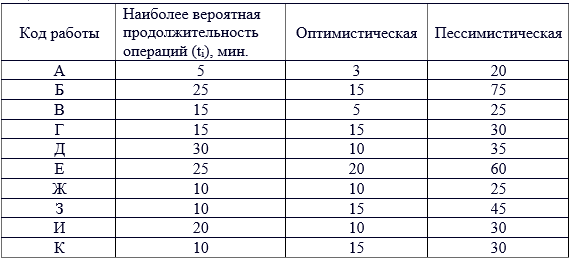

Экспертная оценка продолжительности обслуживания представлена в таблице :

Задание:

1. Постройте сетевой график работ по наиболее вероятной продолжительности операций и определите критический путь.

2. Используя метод PERT, определите ожидаемую продолжительность (mi) каждой операции, на основании полученных значений составьте новый вариант сетевого графика.

3. Определите среднеквадратическое отклонение продолжительности обслуживания покупателя S=√1/n∑(ti – mi)2.

4. Дайте предложения по снижению продолжительности обслуживания покупателя.



Решение:

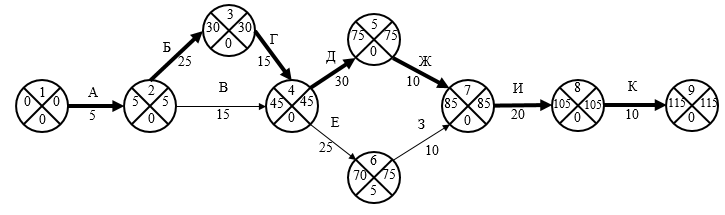

1. Cетевой график работ по наиболее вероятной продолжительности операций будет иметь вид:

Рис. 1 Cетевой график работ по наиболее вероятной продолжительности операций.

Критический путь проходит через работы А-Б-Г-Д-Ж-И-К.

Длительность критического пути составляет 115 мин.

Ткр = 5 + 25 + 15 + 30 + 10 + 20 + 10 = 115 мин.

2. Расчет ожидаемой продолжительности операций осуществляется с использованием ме...
