Условие задачи
1. Рассчитать указанный в задании вариант сетевого графика строительства объекта секторно-графическим методом.
2. Построить критический путь при выполнении строительных работ.
3. Провести оптимизацию сетевого графика в части сокращения продолжительности работ (критического пути) путем увеличения сменности работы (количества смен) и численности занятых работников в одну смену не менее чем 10%.
4. Построить оптимизированный сетевой график в масштабе реального времени.
5. Под оптимизированным сетевым графиком построить диаграмму движения рабочих на строительстве.
6. Провести сглаживание диаграммы численности рабочих в одну смену путем изменения сроков начала и окончания совмещенных по времени работ.

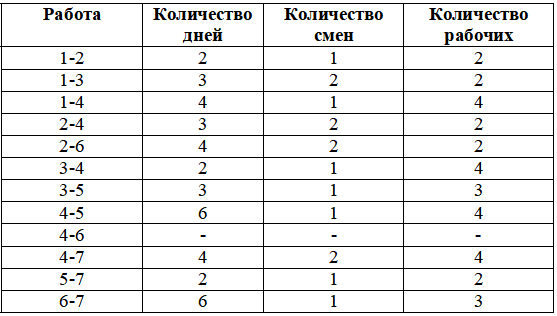

Данные для работы
Ответ
1. Расчет сетевого графика строительства объектасекторно-графическим методом

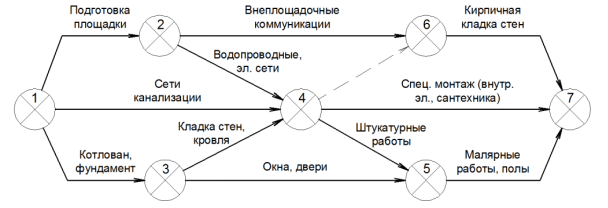

Схема сетевого графика приведена на рис. 1.
Рис. 1. Схема сетевого графика
На рис. 2 над работами записаны их продолжительности, сменность и количество рабочих, выполняющих процесс.
События делятся на 4 сектора. В верхнем секторе ставится номер событи...
