Условие:
1. Задайтесь оптимистическими, пессимистическими и наиболее вероятными продолжительностями работ.
2. Определите ожидаемые продолжительности и дисперсии работ.
3. Рассчитайте на сетевой модели оптимистическую, пессимистическую и ожидаемую продолжительности проекта, выделите критические работы и критические связи, постройте кривую распределения плотности вероятности продолжительности проекта.
4. Определите вероятность выполнения проекта к директивному сроку и продолжительность проекта с обеспеченностью 90 %.

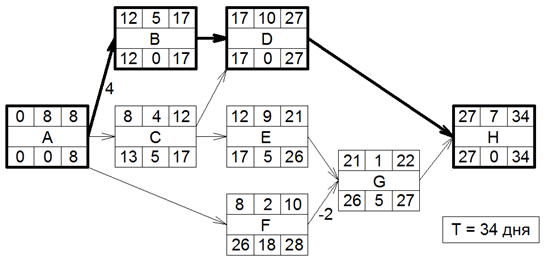

Оценки продолжительностей работ проекта
