Условие:

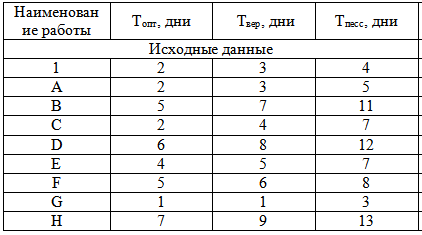

1. Задайтесь оптимистическими, пессимистическими и наиболее вероятными продолжительностями работ.

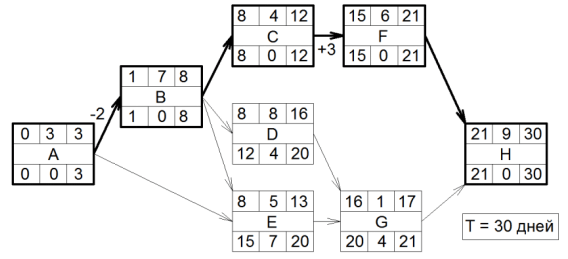

2. Определите ожидаемые продолжительности и дисперсии работ.
3. Рассчитайте на сетевой модели оптимистическую, пессимистическую и ожидаемую продолжительности проекта, постройте кривую распределения плотности вероятности продолжительности проекта.
4. Определите вероятность выполнения проекта к директивному сроку (Tдир = 1,1Tрасч) и продолжительность проекта с обеспеченностью 90 %.
