Условие:

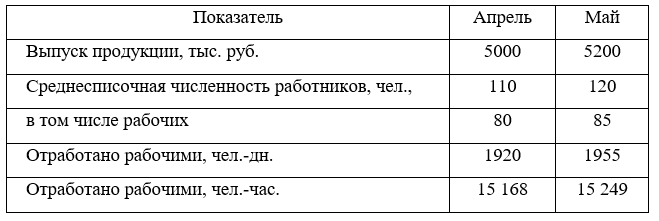

Имеются данные за два месяца реализации проекта по повышению производственной мощности предприятия:

Определите: 1) уровни производительности труда и их динамику;

2) прирост среднемесячной выработки одного работника.

Решение:

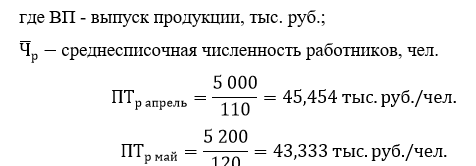

Среднемесячную производительность труда работников можно рассчитать как соотношение выпуска продукции к среднесписочной численности работников

Среднемесячную производительность труда рабочих можно расс...
