Условие:

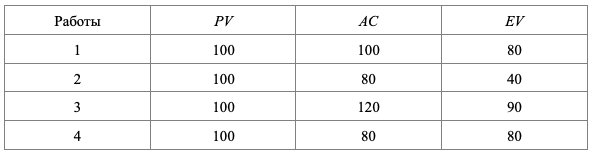

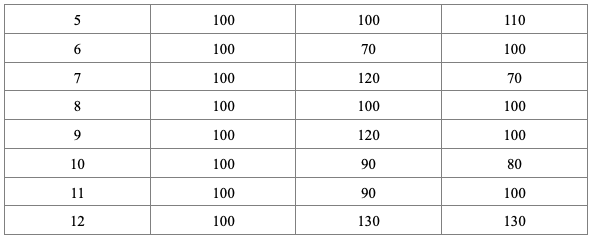

Имеются следующие данные о ходе выполнения проекта (таблица 4).
Таблица 4 – Исходные данные


Рассчитать следующие показатели на момент окончания четвертой работы: отклонение по затратам (стоимости), индекс выполнения бюджета (стоимости), отклонение по расписанию (срокам), индекс выполнения расписания (сроков), прогнозная стоимость проекта, отклонение при завершении, показатель прогнозных затрат, индекс производительности, прогнозная продолжительность проекта.
