  4. Используя исходные данные, выполнить следующие задания: 1. Построить сетевую модель; 2. Рассчитать ранние и поздние сроки...

Используя исходные данные, выполнить следующие задания: 1. Построить сетевую модель; 2. Рассчитать ранние и поздние сроки наступления событий; 3. Определить резервы времени по событиям;

«Используя исходные данные, выполнить следующие задания: 1. Построить сетевую модель; 2. Рассчитать ранние и поздние сроки наступления событий; 3. Определить резервы времени по событиям;»
  • Управление проектами

Условие:

Используя исходные данные, выполнить следующие задания:

1. Построить сетевую модель;

2. Рассчитать ранние и поздние сроки наступления событий;

3. Определить резервы времени по событиям;

4. Построить сетевую модель с выделенным критическим путем (путями).

5. Построить календарный график проекта (Диаграмму Ганта) и график загруженности ресурсов при условии использования ресурсов, представленных в таблице 3. Начало проекта – 01.02.17. Сделать выводы и, в случае необходимости (недозагрузки или перегрузки ресурсов), предложения по оптимизации проекта.

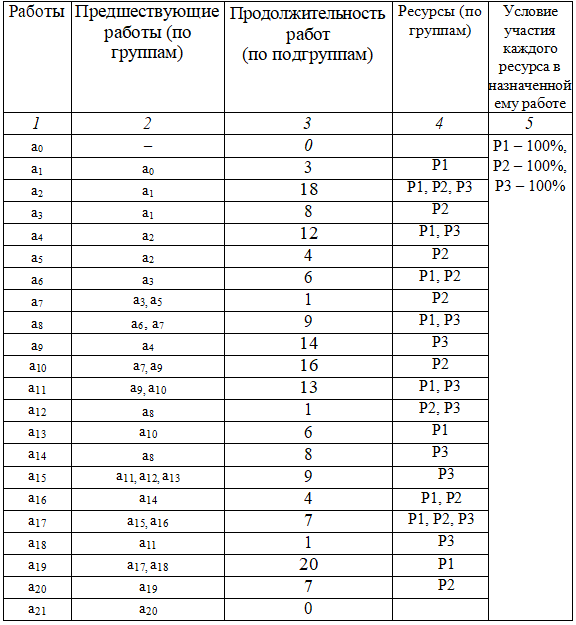

Таблица 2

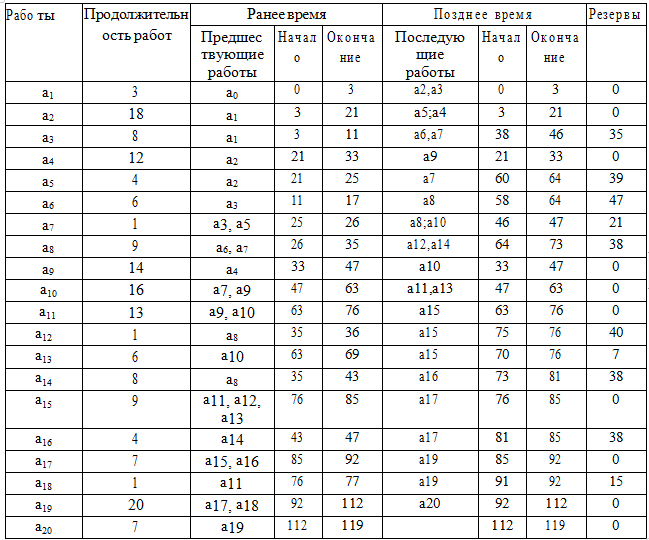

Исходные данные по проекту для задания

Решение:

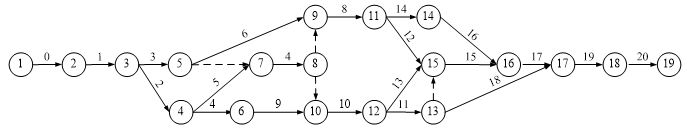

Построить сетевую модель:

Рассчитать ранние и поздние сроки наступления событий;

Определить резервы времени по событиям

Построить сетевую модель с выделенным критическим путем (путями).

Не нашел нужную задачу?
