Исходная длительность проекта, приведенного на рисунке 3, равна 16 дням. Сократите длительность проекта до 12 дней, с учетом того что вы можете рассчитывать на дополнительное финансирование в размере не более 700 руб. При этом известно, что:− на работах

  • Управление проектами
Исходная длительность проекта, приведенного на рисунке 3, равна 16 дням. Сократите длительность проекта до 12 дней, с учетом того что вы можете рассчитывать на дополнительное финансирование в размере не более 700 руб. При этом известно, что:− на работах

Условие:

Исходная длительность проекта, приведенного на рисунке 3, равна 16 дням.

Сократите длительность проекта до 12 дней, с учетом того что вы можете рассчитывать на дополнительное финансирование в размере не более 700 руб. При этом известно, что:
− на работах C и D планируется использовать рабочих одной профессии и квалификации, причем на работе С работают четыре человека, а на работе D – восемь человек;
− стоимость сокращения длительности работы D равна 200 руб./день;
− стоимость сокращения длительности работы B равна 400 руб./день.
Ответ представьте в виде диаграммы Гантта и укажите работы нового критического пути.

Решение:

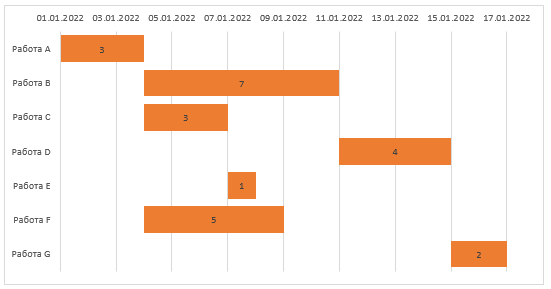

Построим диаграмму Ганнта для первоначального проекта длительностью 16 дней.

Критический путь: A, B, D, G.

Значит, чтобы сократить длительность проекта, необходимо сокращать эти работы. Так как на работах C и D планируется использовать ра...
