Условие:

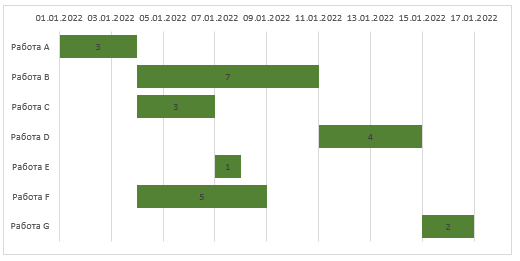

Исходная длительность проекта, приведенного на рисунке 3, равна 16 дням.

Сократите длительность проекта до 12 дней, с учетом того что вы можете рассчитывать на дополнительное финансирование в размере не более 700 руб. При этом известно, что:
− на работах C и D планируется использовать рабочих одной профессии и квалификации, причем на работе С работают четыре человека, а на работе D – восемь человек;
− стоимость сокращения длительности работы D равна 200 руб./день;
− стоимость сокращения длительности работы B равна 400 руб./день.
Ответ представьте в виде диаграммы Гантта и укажите работы нового критического пути.
