Условие задачи

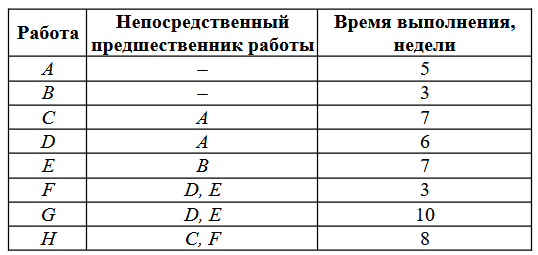

Рассмотрите следующий проект:
Найдите критический путь.
Вопросы:
Вариант 11. За какое минимальное время может быть выполнен проект?
Вариант 12. Сколько работ находится на критическом пути?
Вариант 13. На сколько недель можно отложить выполнение работы D без отсрочки завершения проекта в целом?
Вариант 14. На сколько недель можно отложить выполнение работы С без отсрочки завершения проекта в целом?
Ответ

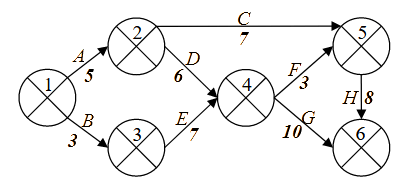

Рисуем сетевой график

I этап. При вычислении перемещаемся по сетевому графику от исходного события 1 к завершаюшему событию 6.
