Условие задачи

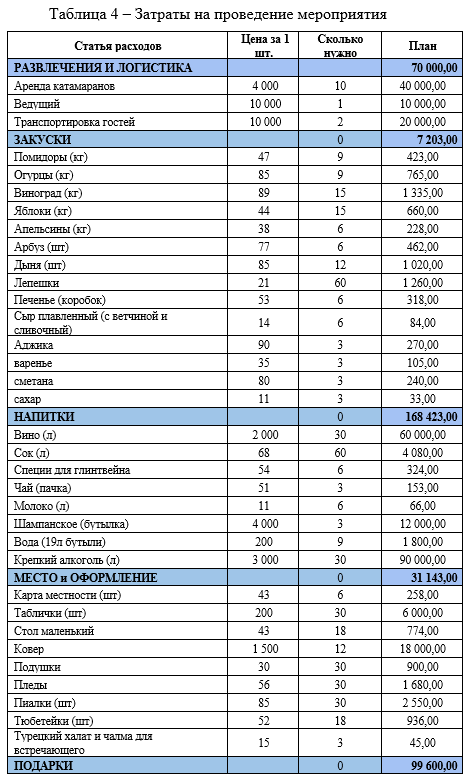

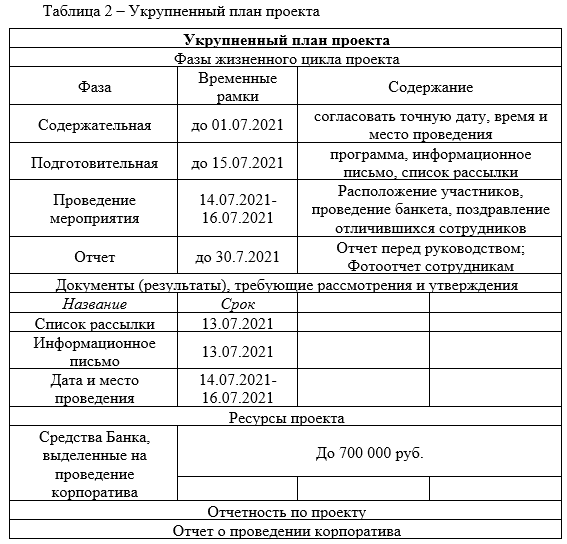

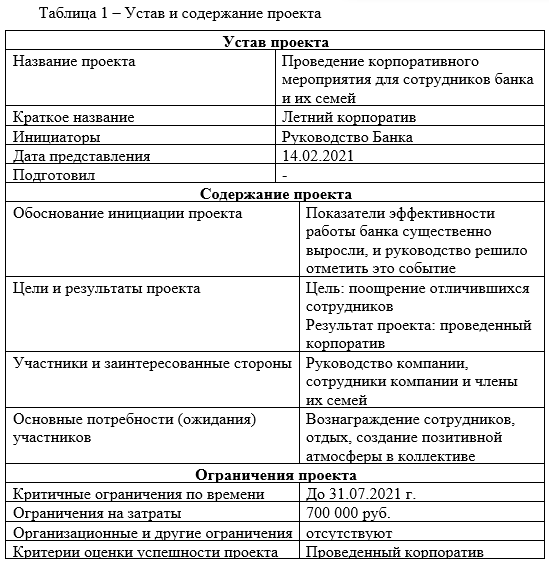

На основании имеющейся информации нужно определить бюджет проекта, произвести предварительную оценку стоимости проекта. На основании разработанного плана составить смету затрат по проекту. Определить необходимый график движения денежных средств (график платежей). Оценить потребности в дополнительном финансировании.
1. Проведение корпоратива

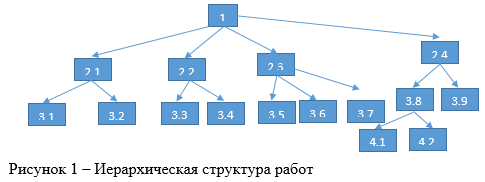

2.1. Содержательная фаза
2.2. Подготовительная фаза
2.3. Проведение мероприятия
2.4. Отчет.
3.1. Согласование даты и времени проведения
3.2. Согласование места проведения
3.3. Подготовка программы мероприятия
3.4. Создание и отправка письма-списка рассылки
3.5. Расположение участников
3.6. Проведение банкета
3.7. Награждение отличившихся сотрудников
3.8. Подготовка отчета для руководства
3.9. Рассылка фотоотчета сотрудникам
4.1. Подготовка финансового отчета
4.2. Подготовка видеоотчета мероприятия
Ответ
