На основании определенного содержания проекта нужно подготовить ИСР (иерархическую структуру работ). Построить иерархическую структуру работ по проекту не менее чем до 3-го уровня декомпозиции и одну ветку не менее чем до 4-го уровня декомпозиции.
«На основании определенного содержания проекта нужно подготовить ИСР (иерархическую структуру работ). Построить иерархическую структуру работ по проекту не менее чем до 3-го уровня декомпозиции и одну ветку не менее чем до 4-го уровня декомпозиции.»
- Управление проектами
Условие:
На основании определенного содержания проекта нужно подготовить ИСР (иерархическую структуру работ). Построить иерархическую структуру работ по проекту не менее чем до 3-го уровня декомпозиции и одну ветку не менее чем до 4-го уровня декомпозиции. Провести проверку полноты построения ИСР, ответив на контрольные вопросы. Назначить ответственных за выполнение работ.
Решение:

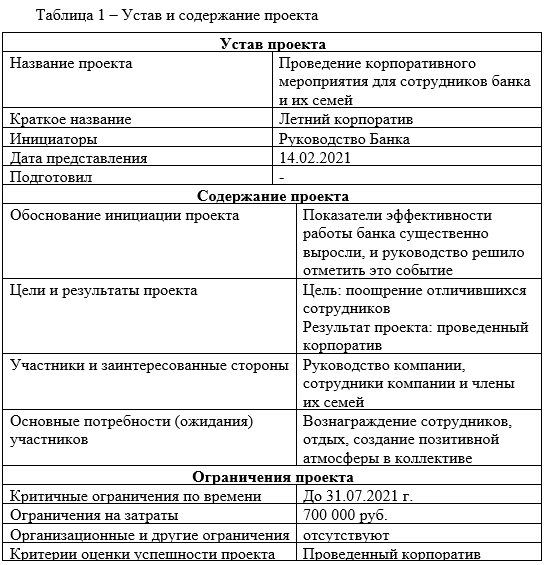

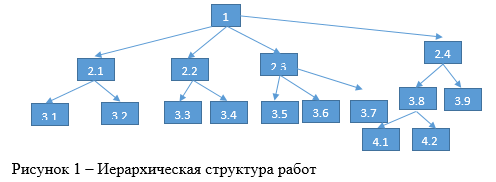

1. Проведение...
Похожие задачи
Не нашел нужную задачу?
Воспользуйся поиском
AI помощники
Выбери предмет
S
А
Б
В
Г
И
К
М
П
- Правоохранительные органы
- Пожарная безопасность
- Парикмахерское искусство
- Природообустройство и водопользование
- Почвоведение
- Приборостроение и оптотехника
- Промышленный маркетинг и менеджмент
- Производственный маркетинг и менеджмент
- Процессы и аппараты
- Программирование
- Право и юриспруденция
- Психология
- Политология
- Педагогика
С
Т
- Трудовое право
- Теория государства и права (ТГП)
- Таможенное право
- Теория игр
- Теория вероятностей
- Теоретическая механика
- Теория управления
- Технология продовольственных продуктов и товаров
- Технологические машины и оборудование
- Теплоэнергетика и теплотехника
- Туризм
- Товароведение
- Таможенное дело
- Торговое дело
- Теория машин и механизмов
- Транспортные средства
Ф
Э
