Условие:

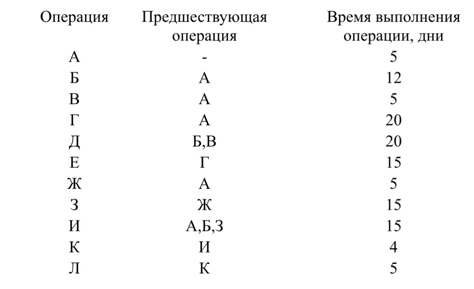

На основании представленных данных выполнить следующие задания :
1. Построить сетевой график

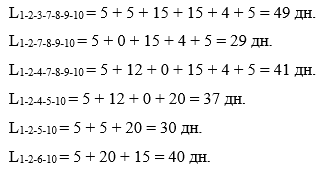

2. Определить продолжительность всех путей сетевого графика
3. Определить критический путь
4. Определить минимальную продолжительность проекта
5. Построить диаграмму Ганта
6. Определить влияние на сроки проекта увеличение продолжительности операции 1 (и) на 2 дня
7. Рассчитать раннее и позднее время начала и окончания работ, временных резервов
