Условие задачи

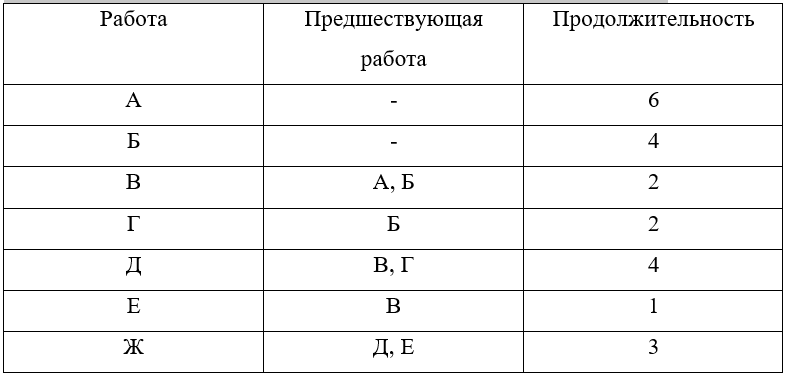

На основе приведенных ниже данных постройте сетевую модель проекта и определите критический путь и резервы времени для операций.
Отметьте работы, лежащие на критическом пути проекта.
Ответ

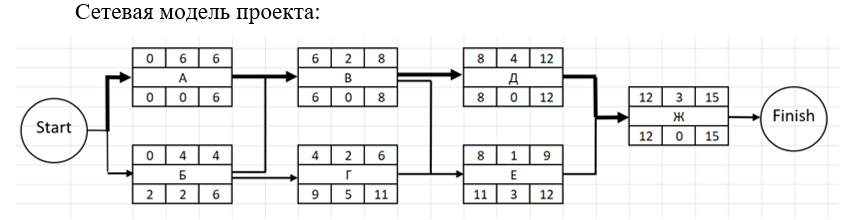

Путь А-В-Д-Ж = 6 + 2 + 4 + 3 = 15 дней
Путь Б-В-Д-Ж = 4 + 2 + ...
