Условие:

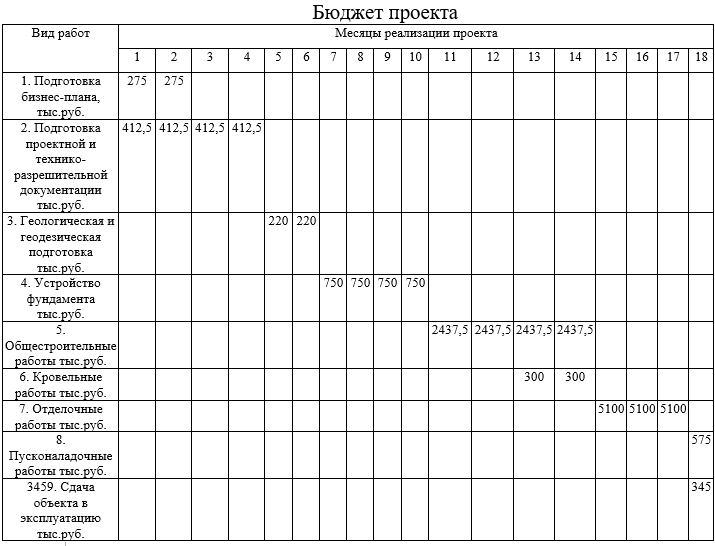

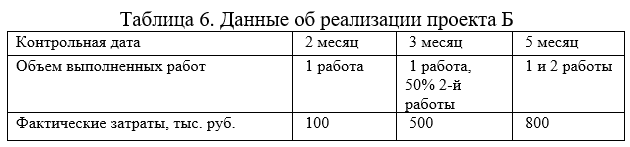

На основе разработанного бюджета и данных таблицы 6 проанализируйте динамику выполнения проекта.



На основе разработанного бюджета и данных таблицы 6 проанализируйте динамику выполнения проекта.


За 2 месяца была выполнена 1 работа на сумму 100 тыс. руб., в смете затрат эта сумма составляет 550 тыс. руб.
За 3 месяца вып...
