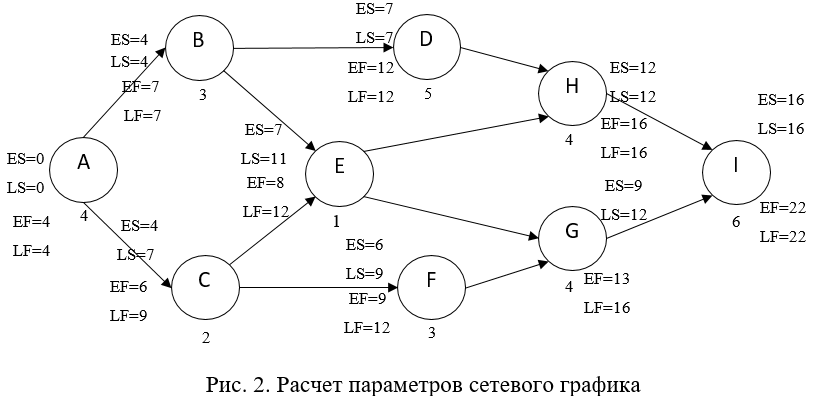

Условие:

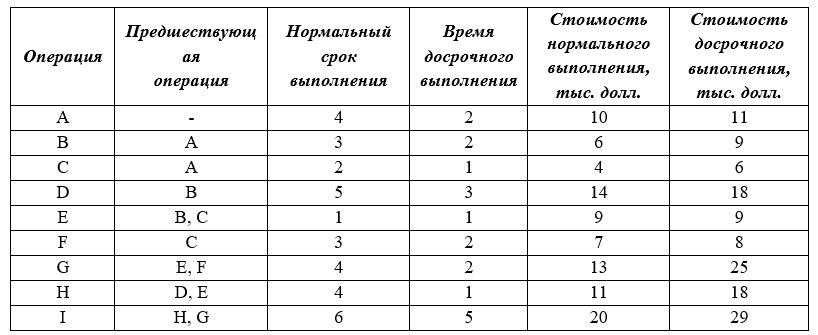

Найти критический путь и оценить продолжительность проекта с использованием данных таблицы. Время и стоимость, необходимые для выполнения каждой операции приведены для нормального и ускоренного режима их выполнения.

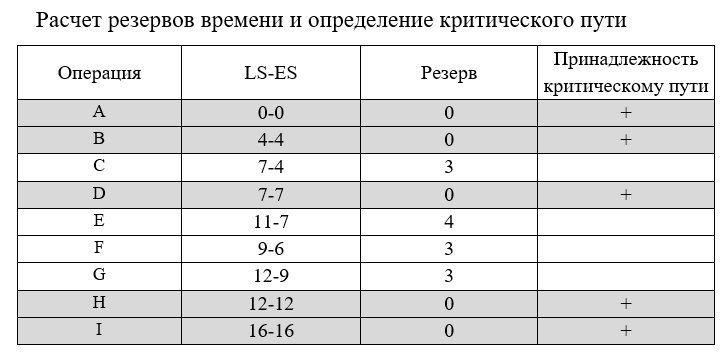

Продолжительность каких операций можно уменьшить для сокращения срока выполнения всего проекта на три недели? Какова окончательная общая стоимость проекта?
