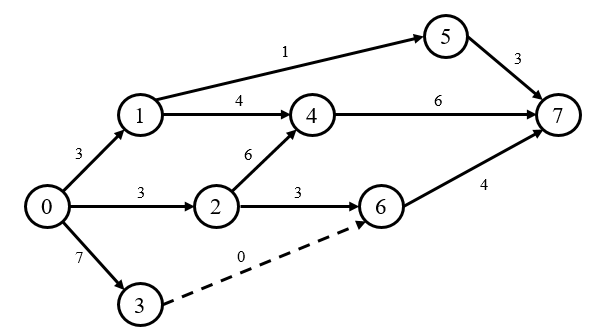

Условие:
Необходимо рассчитать сетевую модель. Указать местоположение и величину критического пути сетевого графика. Найти наиболее ранние и наиболее поздние времена наступления событий. Рассчитать три вида резервов времени работ, представленных на сетевом графике:

а) Полный резерв; б) Свободный резерв; в) Независимый резерв.
Решение:
Выполним расчет следующих временных характеристик событий:
1) ранний срок наступления события (наиболее ранний из возможных сроков наступления события, определяется величиной наиболее длительного отрезка пути от исходного события до рассматриваемого:

2) поздний срок наступления события (характеризует наиболее...
