Условие:

Определить интервалы продолжительности проекта при вероятности 68%, 95,5%, 99,8%.

Решение:

Ожидаемую длительность операций (Те) определим из формулы:

Те = (О + 4М + Р) / 6,

где О оптимистическая длительность операции;

М наиболее вероятная длительность операции;

Р пессимистическая длительность операции.

ТеА = (8 + 4 х 10 + 12) / 6 = 10

ТеБ = (1 + 4 х 1 + 1) / 6 = 1

ТеВ = (4 + 4 х 3 + 5) / 6 = 4

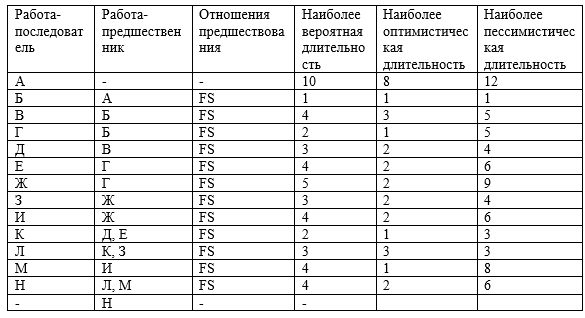

Аналогичные расчеты проведем для всех операций, результаты занесем в таблицу 2.

Дисперсию (2) определим из формулы:
