Условие задачи
Плановый отдел компании собрал полную информацию о видах и параметрах основных годовых работ. Известны технологическая последовательность работ, а также их продолжительность Тn, минимальное количество необходимых рабочих и фактически имеющееся количество исполнителей по каждой работе Nn.
Номер схемы задания и исходные данные представлены в табл. 1–3.
Определите параметры сетевого графика: ранний срок свершения события tip; поздний срок свершения события tiп; резерв времени события ri; полный резерв времени работы rп, свободный резерв времени работы rсв, частный резерв времени работы rч.
Постройте сетевой график в масштабе времени по ранним срокам свершения работ.

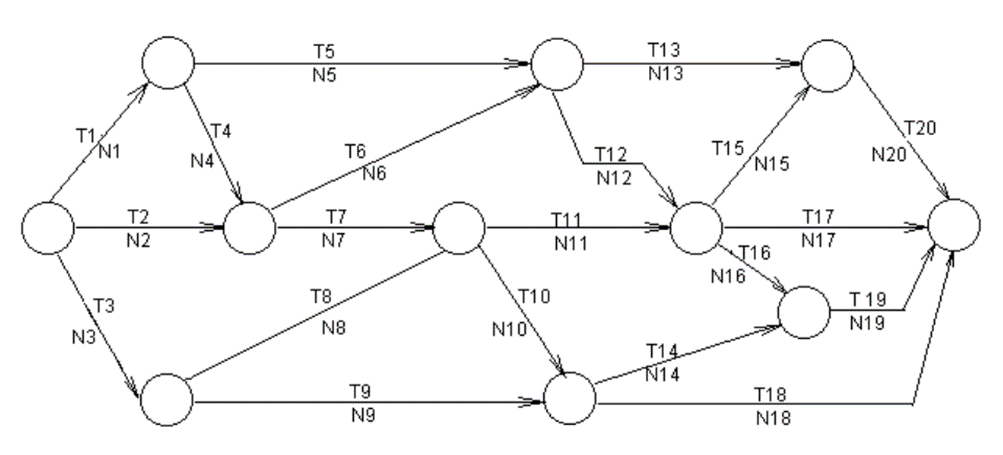

Таблица 1

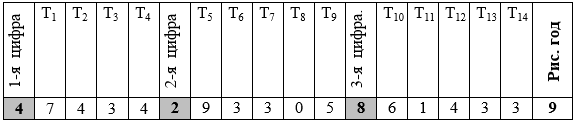

Продолжительность работ, дни
Таблица 2

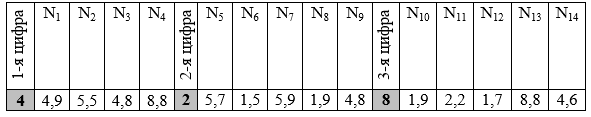

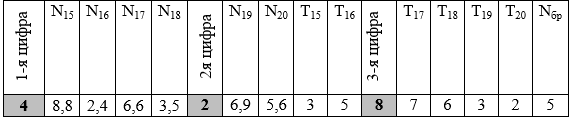

Минимальное и фактическое количество рабочих по видам работ, чел
Таблица 3
Количество рабочих и продолжительность работ, дни

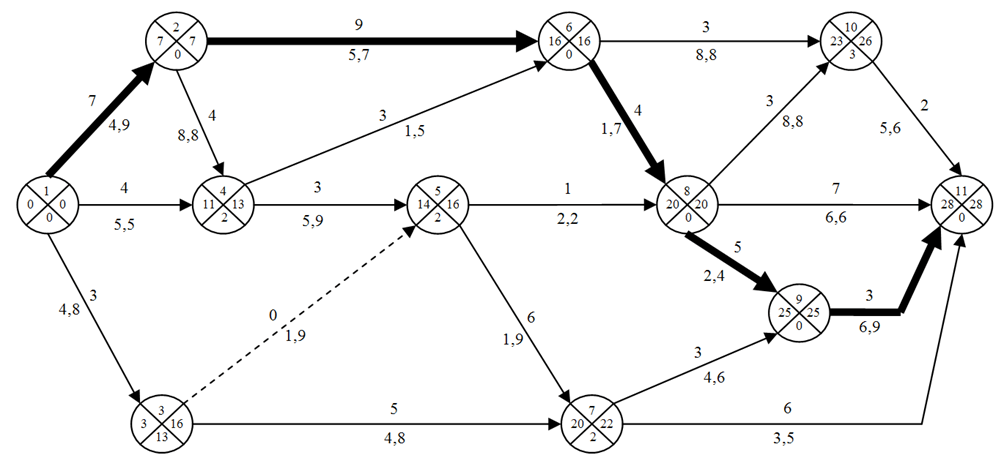

Рис. Сетевой график работ на 9-й год
Ответ
Представленный сетевой график относится к графикам, ориентированным на работы типа работа-дуга.
Проведем на графике расчет параметров сетевого графика: ранний срок свершения события tip; поздний срок свершения события tiп; резерв времени события ri. Результаты расчета представлены на рис. 1. Критический путь указан жирными стрелками.
Рис. 1. Расчет сетевого графика компании
