Организация выполняет проекты трех видов: А. Б и В. Спрос на проекты А и Б стабилен, на проект В снижается. У предприятия есть возможность заменить его на проект Г с более низкой ценой и переменными затратами, структура продаж

«Организация выполняет проекты трех видов: А. Б и В. Спрос на проекты А и Б стабилен, на проект В снижается. У предприятия есть возможность заменить его на проект Г с более низкой ценой и переменными затратами, структура продаж»
  • Управление проектами

Условие:

Организация выполняет проекты трех видов: А. Б и В. Спрос на проекты А и Б стабилен, на проект В снижается. У предприятия есть возможность заменить его на проект Г с более низкой ценой и переменными затратами, структура продаж (существующая и плановая продажи после замены проекта) представлена в табл. 1.

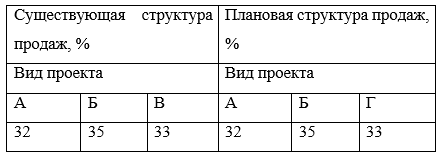

Таблица 1. Структура продаж проектов

Определить влияние замены проектов на прибыль при объеме продаж 300 тыс. ден. ед.

Постоянные затраты при обоих вариантах составляют 40 тыс. ден. ед. Цена и удельные переменные расходы проектов приведены в табл. 2.

Таблица 2. Цена и удельные переменные расходы проектов

Решение:

Выручка по проектам до реструктуризации:

ВА = 300 х 0.32 = 96 тыс. ден. ед.

ВБ = 300 х 0.35 = 105 тыс. ден. ед.

ВВ = 300 х 0.33 = 99 тыс. ден. ед.

Кол-во продаж по проектам до реструктуризации:

Q = В / Ц,

где В выручка;

Ц цена за единицу.

QА = 96000 / 10 = 9600 ед.

QБ = 105000 / 16 = 6563 ед.

QВ = 99 000 / 24 = 4125 ед.

Маржинальная прибыль до реструктуризации:

МП = Q x (Ц VC)

где VC перем...
