Плановая продолжительность проекта - девять месяцев. Базовые показатели работ по проекту на контрольную дату представлены в таблице: Рассчитайте следующие показатели проекта методом освоенного объема: отклонение по расписанию; отклонение по стоимости;

«Плановая продолжительность проекта - девять месяцев. Базовые показатели работ по проекту на контрольную дату представлены в таблице: Рассчитайте следующие показатели проекта методом освоенного объема: отклонение по расписанию; отклонение по стоимости;»
  • Управление проектами

Условие:

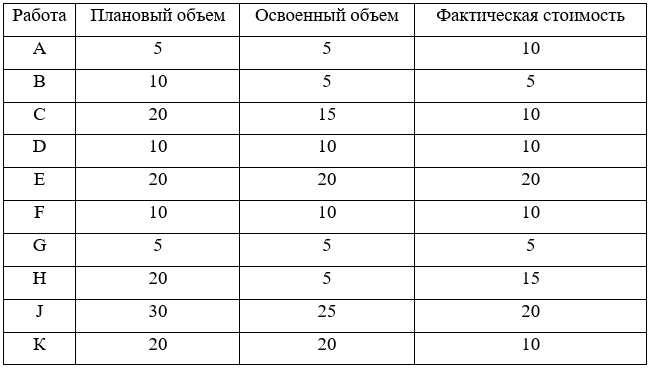

Плановая продолжительность проекта - девять месяцев. Базовые показатели работ по проекту на контрольную дату представлены в таблице:

Рассчитайте следующие показатели проекта методом освоенного объема: отклонение по расписанию; отклонение по стоимости; индекс выполнения расписания; индекс выполнения стоимости; прогнозную стоимость проекта; критический коэффициент.

Решение:

Плановый объем (PV) или базовая стоимость выполненных работ (BCWS) проекта составляет:

РV = 5 + 10 + 20 + 10 + 20 + 10 + 5 + 20 + 30 + 20 = 150

Освоенный объем (EV) или плановая стоимость выполненных работ (BCWP):

EV = 5 + 5 + 15 + 10 + 20 + 10 + 5 + 5 + 25 + 20 = 120

Фактическая стоимость (АС) или фактическая стоимость выполненных работ (ACWP):

AC = 10 + 5 + 10 + 10 + 20 + 10 + 5 + 15 + 20 + 10 = 115

Отклонение по расписанию отставание oт графика, отклонение по освоению объема работ, равное разн...
