Условие задачи
Плановый отдел компании собрал полную информацию о видах и параметрах основных годовых работ. Известны технологическая последовательность работ, а также их продолжительность Тn, минимальное количество необходимых рабочих и фактически имеющееся количество исполнителей по каждой работе Nn.

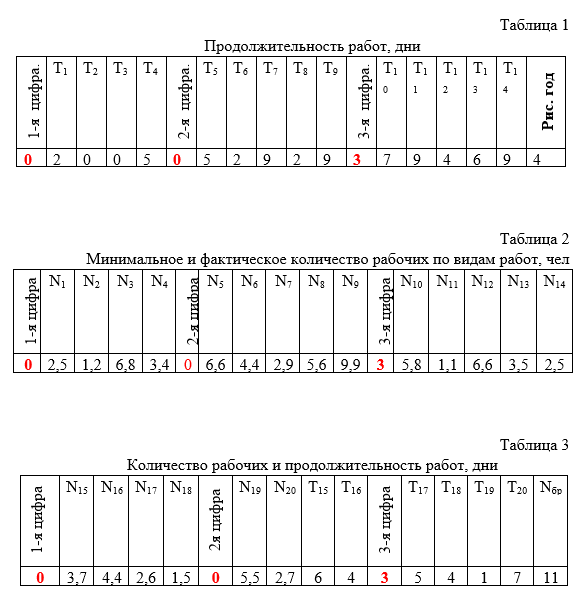

Номер схемы задания и исходные данные представлены в табл. 1–3.
Определите параметры сетевого графика: ранний срок свершения события tip; поздний срок свершения события tiп; резерв времени события ri; полный резерв времени работы rп, свободный резерв времени работы rсв, частный резерв времени работы rч.
Постройте сетевой график в масштабе времени по ранним срокам свершения работ.
Ответ
Проведем расчет параметров сетевого графика в таблице

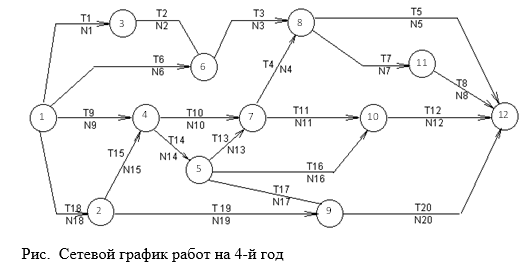

Рис. Сетевой график работ на 4-й годРасчет параметров сетевого графика начнем с заполнения первых трех граф таблицы 2. В гр. 1,2 и 3 запишем коды событий, строго по их возрастанию, а в гр.4 проставим продолжительность выполнения работ. Далее рассчитаем наиболее ранние сроки начала и окончания работ (табл.4, гр.5 и 6). Расчёт слева направо. Для р...
