По приведенным данным построить сетевой график, и график Ганта, определить критический путь и резервы времени операций. На графике Ганта изобразить резервы времени операций.

«По приведенным данным построить сетевой график, и график Ганта, определить критический путь и резервы времени операций. На графике Ганта изобразить резервы времени операций.»
  • Управление проектами

Условие:

По приведенным данным построить сетевой график, и график Ганта, определить критический путь и резервы времени операций. На графике Ганта изобразить резервы времени операций.

Решение:

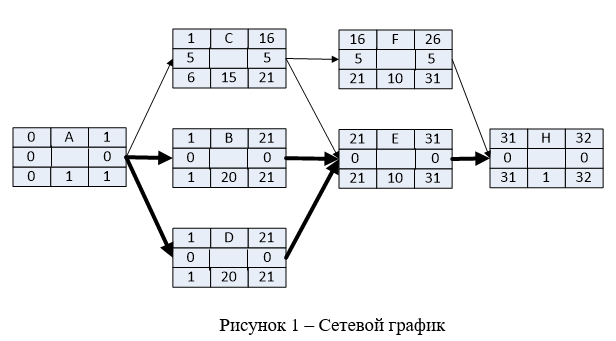

Критический путь определяется как путь, на котором нет резервов времени операций. В данном случае операции A, В, D, Е, Н не име...
