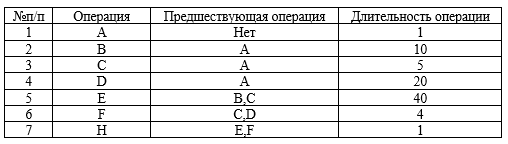

Условие:

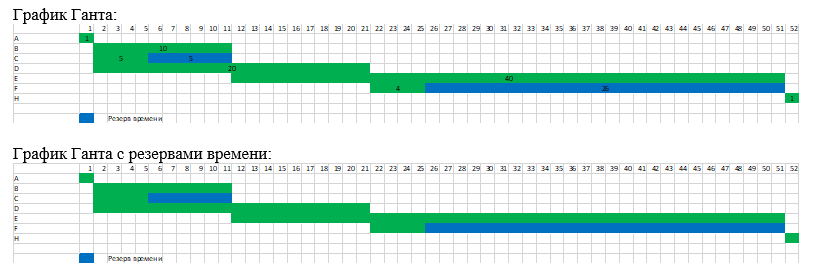

По приведенным данным построить сетевой график, и график Ганта, определить критический путь и резервы времени операций. На графике Ганта изобразить резервы времени операций.


По приведенным данным построить сетевой график, и график Ганта, определить критический путь и резервы времени операций. На графике Ганта изобразить резервы времени операций.


Сетевой г...
