Условие задачи

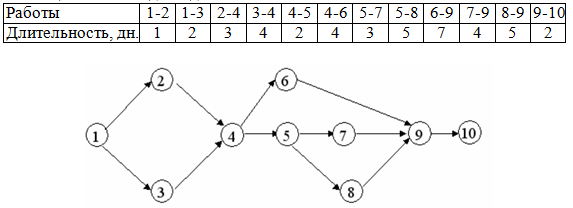

Последовательность работ описана сетевым графиком (рис. 2.1). Найти критический путь проекта и его длительность. Перечислить критические работы. Длительности работ приведены в табл. 2.1.
Таблица 2.1 – Исходные данные
Рисунок 2.1 – Сетевой график
Ответ
Построим сетевой график и выполним расчёт сетевой модели, указывая на графике временные параметры событий в вершинах (рис. 2.2, 2.3, табл. 2.2). Каждому событию присвоен номер, что позволяет в дальнейшем использовать не названия работ, а их коды.
Рисунок 2.2 Отображение временных параметров событий в вершинах сетевого графика
- Тр (i) - ранний срок наступления события i;
- Тп (i) - поздний срок нас...
