Последовательность работ проекта описывается сетевым графиком, изображенным на рис.2.11. Найти критический путь при условии, что длительности работ заданы одним из вариантов в табл.2.10.

«Последовательность работ проекта описывается сетевым графиком, изображенным на рис.2.11. Найти критический путь при условии, что длительности работ заданы одним из вариантов в табл.2.10.»
  • Управление проектами

Условие:

Последовательность работ проекта описывается сетевым графиком, изображенным на рис.2.11. Найти критический путь при условии, что длительности работ заданы одним из вариантов в табл.2.10.

Рис. 2.11. Сетевой график







Решение:

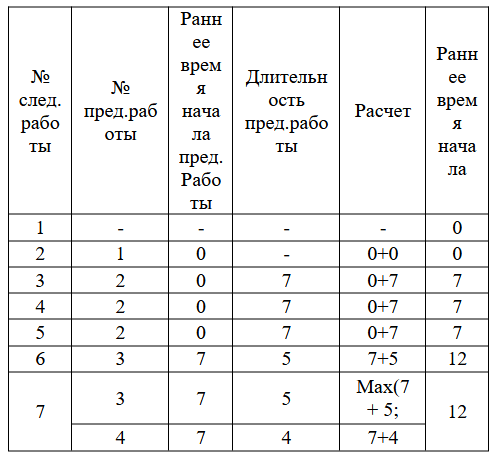

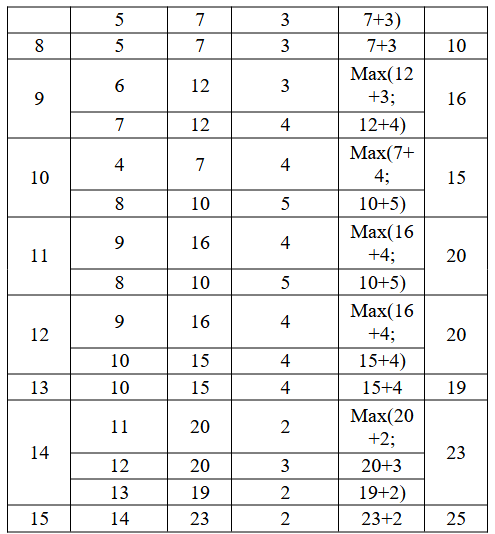

Таблица 2.1. Вычисление раннего срока начала работ

Таблица 2.2. Вычисление позднего срока начала работ
