Решение задачи на тему

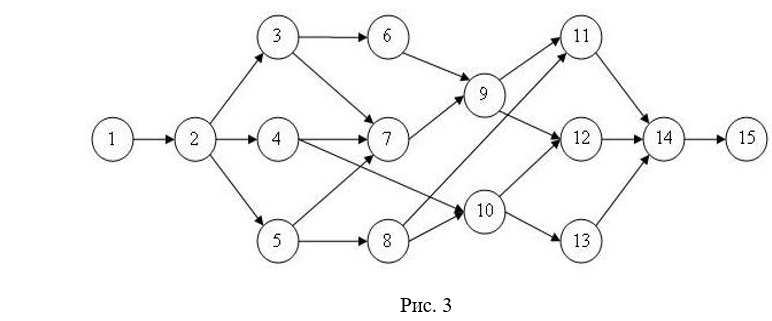

Последовательность работ проекта описывается сетевым графиком, изображенным на рис.3. Найти критический путь при условии, что длительности работ заданы в табл. 5.

  • Управление проектами
Последовательность работ проекта описывается сетевым графиком, изображенным на рис.3. Найти критический путь при условии, что длительности работ заданы в табл. 5.

Условие:

Последовательность работ проекта описывается сетевым графиком, изображенным на рис.3.

Найти критический путь при условии, что длительности работ заданы в табл. 5.

Решение:

В соответствии со схемой, приведенной на рис. 3 вычисляем раннее время начала работ с учетом их длительностей из табл. 5 и связей, задаваемых сетевым графиком на рис. 3. Вычисления начинаются с первой и заканчиваются последней работой проекта. Последовательность вычислений приведена в табл. 6. Результат показывает, что длительность проекта равна 28.
