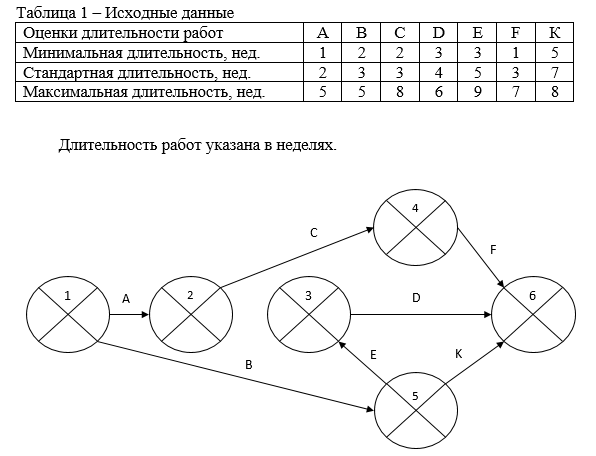

Последовательность работ проекта описывается сетевым графиком, изображенным на рисунке ниже. Длительности работ имеют следующие значения: Определить критическое время и критический путь

«Последовательность работ проекта описывается сетевым графиком, изображенным на рисунке ниже. Длительности работ имеют следующие значения: Определить критическое время и критический путь»
  • Управление проектами

Условие:

 Последовательность работ проекта описывается сетевым графиком, изображенным на рисунке ниже. Длительности работ имеют следующие значения:

Определить критическое время и критический путь

Решение:

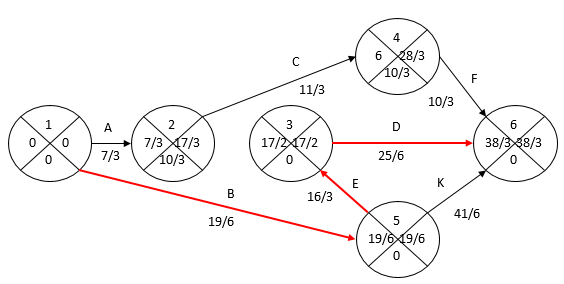

Резервы времени событий, стоящих на критическом пути 1 5 3 6 с работами В, E и D (на графике критические работы выделены красными стрелками), равны нулю, ...
