Решение задачи на тему

Построить сетевой график комплекса работ по переустройству электрической централизации на железнодорожной станции. Состав и продолжительность работ приведены в таблице.

  • Управление проектами
Построить сетевой график комплекса работ по переустройству электрической централизации на железнодорожной станции. Состав и продолжительность работ приведены в таблице.

Условие:

Построить сетевой график комплекса работ по переустройству электрической централизации на железнодорожной станции. Состав и продолжительность работ приведены в таблице.

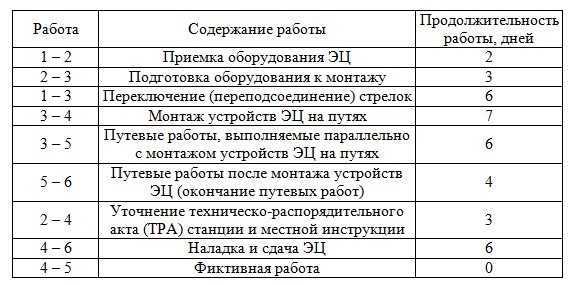

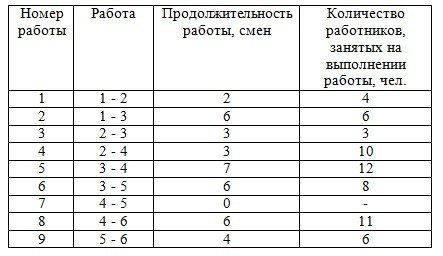

Исходные данные для построения сетевого графика приводятся в таблице 1

Таблица 1

Решение:

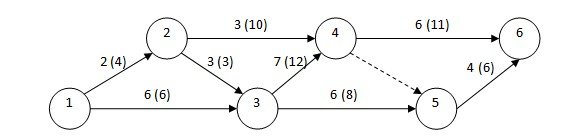

Сетевой график, определяющий последовательность выполнения работ, в соответствии исходными данными задания.

Ранние сроки:

tр(1) = 0 дней

tр(2)= t(1,2)= 2 дня

tр(3)= t(1,3) = 6 дней

tр(4)= t(1,3) + t(3,4) = 6 + 7 = 13 дней

tр(5)= t(1,3) + t(3,4) + t(4,5) = 6 + 7 + 0 = 13 дней

tр(6)= t(1,3) + t(3,4) + t(4,6) = 6 + 7 + 6 = 19 дней

Поздние сроки совершения событий:
