Построить сетевой график, определить оптимальную длительность проекта и его стоимость

«Построить сетевой график, определить оптимальную длительность проекта и его стоимость»
  • Управление проектами

Условие:

Построить сетевой график, определить оптимальную длительность проекта  и его стоимость



Решение:

Сетевой график проекта представлен на Рисунке 1.

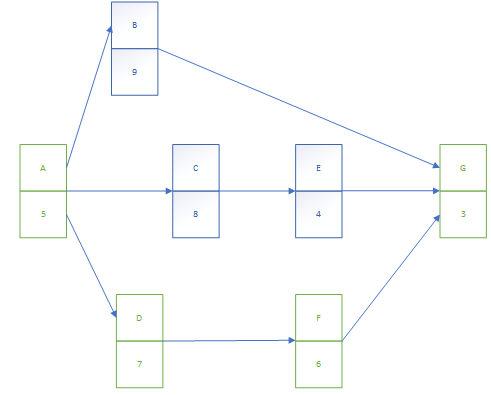

Рисунок 1. Сетевой график проекта (базовый)

На схеме видно, что критический путь проекта: A-D-F-G, t=5+7+6+3=21, первоначальная прямые затраты на проект = 90+100+80+60+70+50+200=650 ($).

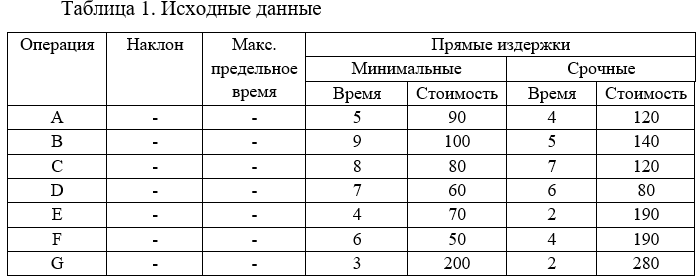

Рассчитаем недостающие в таблице столбцы по следующим формулам:

Наклон = (Стоимость срочной программы - Обычная стоимость) / (Обычное время - Предельное время)

М...
