Построить сетевой график работ на складе пиломатериалов, рассчитать параметры графика и определить критический путь. Состав и продолжительность работ приведены в таблице.

«Построить сетевой график работ на складе пиломатериалов, рассчитать параметры графика и определить критический путь. Состав и продолжительность работ приведены в таблице.»
  • Управление проектами

Условие:

Построить сетевой график работ на складе пиломатериалов, рассчитать параметры графика и определить критический путь. Состав и продолжительность работ приведены в таблице.

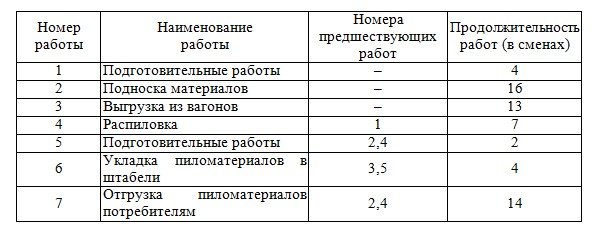

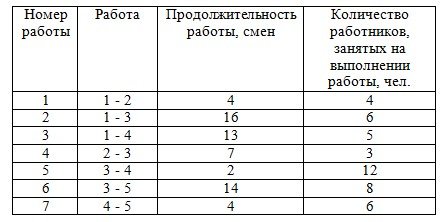

Исходные данные для построения сетевого графика приводятся в таблице 1

Таблица 1

Решение:

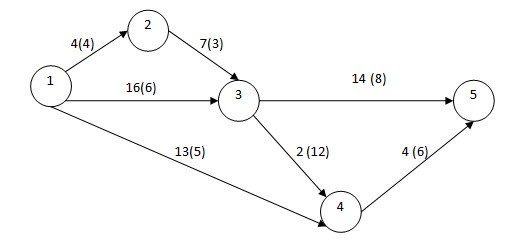

Сетевой график, определяющий последовательность выполнения работ, в соответствии исходными данными задания.

Ранние сроки:

tр(1) = 0 смен

tр(2)= t(1,2)= 4 смены

tр(3)= t(1,3) = 16 смен

tр(4)= t(1,3) + t(3,4) = 16 + 2 = 18 смен

tр(5)= t(1,3) + t(3,5) = 16 + 14 = 30 смен

Поздние сроки совершения событий:
